Construcción del nuevo garaje de Bladensburg
El garaje de autobuses de Bladensburg, situado al noreste del DC, es una instalación rica en historia y con fuertes vínculos con sus comunidades vecinas. Metro planea modernizar y actualizar la instalación para aumentar las características de seguridad ambiental, acomodar una flota de autobuses ampliada, apoyar el plan de autobuses de cero emisiones de Metro y complementar el paisaje en evolución de las comunidades.
El proyecto se completará en fases para permitir que la instalación siga funcionando durante la construcción del nuevo garaje de autobuses de Bladensburg. La instalación de última generación podrá albergar hasta 300 autobuses, tendrá entradas separadas para los autobuses y los vehículos de los empleados, dispondrá de estacionamiento para los empleados en el lugar y utilizará tecnologías amigables con el medio ambiente.
WSP USA ha sido seleccionada para prestar los servicios de gestión del proyecto y de la construcción, mientras que el contratista Hensel Phelps se encargará de los servicios de construcción. Las fechas de inicio de las actividades de demolición y construcción se establecerán una vez concluida la fase de diseño. Todas las fechas reflejan el estado más reciente del proyecto y se actualizarán según sea necesario.
Contrato adjudicado | 21 de abril de 2020 |
Aviso de inicio | 9 de julio de 2020 |
Completed Federal Environmental Review Process | 2 de julio de 2020 |
Completar la sección 106 | Marzo de 2021 - mayo de 2024 |
Aviso para proceder con la demolición y construcción | Primavera de 2021 |

Fase 1 Construcción de una instalación de mantenimiento | Julio de 2021 - julio de 2024 |

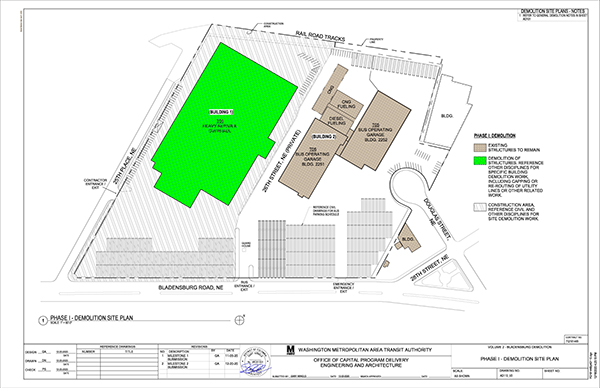

Inicio de la fase 1 de demolición | 28 de enero de 2022 |

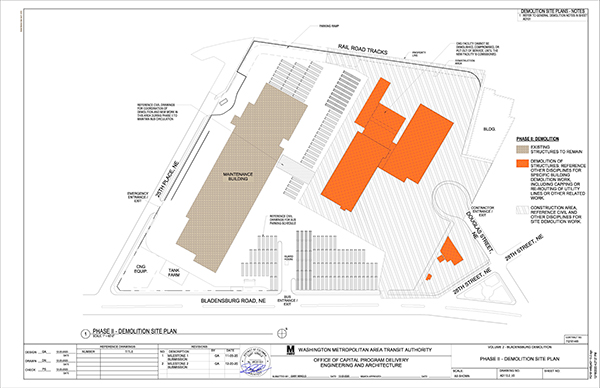

Fase 2 Construcción de una estructura de estacionamiento para empleados | Agosto de 2024 - febrero de 2026 |

Fase 3 Construcción del estacionamiento restante para autobuses | Marzo de 2026 - marzo de 2027 |
Finalización del proyecto | Primavera de 2027 |
